Obras Da Arena - Outubro/2012

Recebi o relatório sobre as obras da Arena no mês de outubro.

Setembro havia fechado com um total de 3.042 operários trabalhando em 3 turnos. Em outubro este número chegou a 3.140.

Outros dados sobre o andamento da obra:

* Fundações e caixa de elevadores:


- 100% das estacas já foram colocadas, totalizando 2.554 unidades
- 100% das bases/blocos já colocados, totalizando 701 unidades
- 100% das caixas de elevadores construídas, totalizando 20 unidades

* Montagem:


- 100% dos pilares instalados, totalizando 2.292 unidades
- 100% das vigas instaladas, totalizando 1.499 unidades
- 100% das lajes colocadas, totalizando 11.838 unidades
- 100% de viga jacaré instaladas, totalizando 807 unidades
- 100% das arquibancadas concluídas, totalizando 2.398 unidades

*Instalações, Revestimentos, Acabamentos e Campo de Futebol

- Cobertura: 96,83% (92,24% em setembro)
- Mezanino Externo: 94,36% (89,16% em setembro)
- Instalações Elétricas: 92,2% (88,1% em setembro)
- Instalações Eletroeletrônicas: 89,15% (56,75% em setembro)
- Instalações Hidrosanitárias: 90,3% (87,6% em setembro)
- Incêndio: 96,95% (86,75% em setembro)
- Ventilação e Climatização: 94,52% (88,6% em setembro)
- Supervisão e Automação 86,6% (59,15% em setembro)
- Impermeabilizações: 77% (59% em setembro)
- Esquadrias Internas e Pinturas: 73,05% (55,35% em setembro)
- Revestimentos, paredes e tetos: 84,9% (83% em setembro)
- Esquadrias de Fachada – Brise de Vidro: 81% (74,25% em setembro)
- Construção do campo de Futebol: 100% (49,5% em setembro)
- Cadeiras e Guarda Corpos: 97,46% (84,37% em setembro)
- Limpeza final e retoques finais: 0%
* não houve alteração em relação ao mês anterior

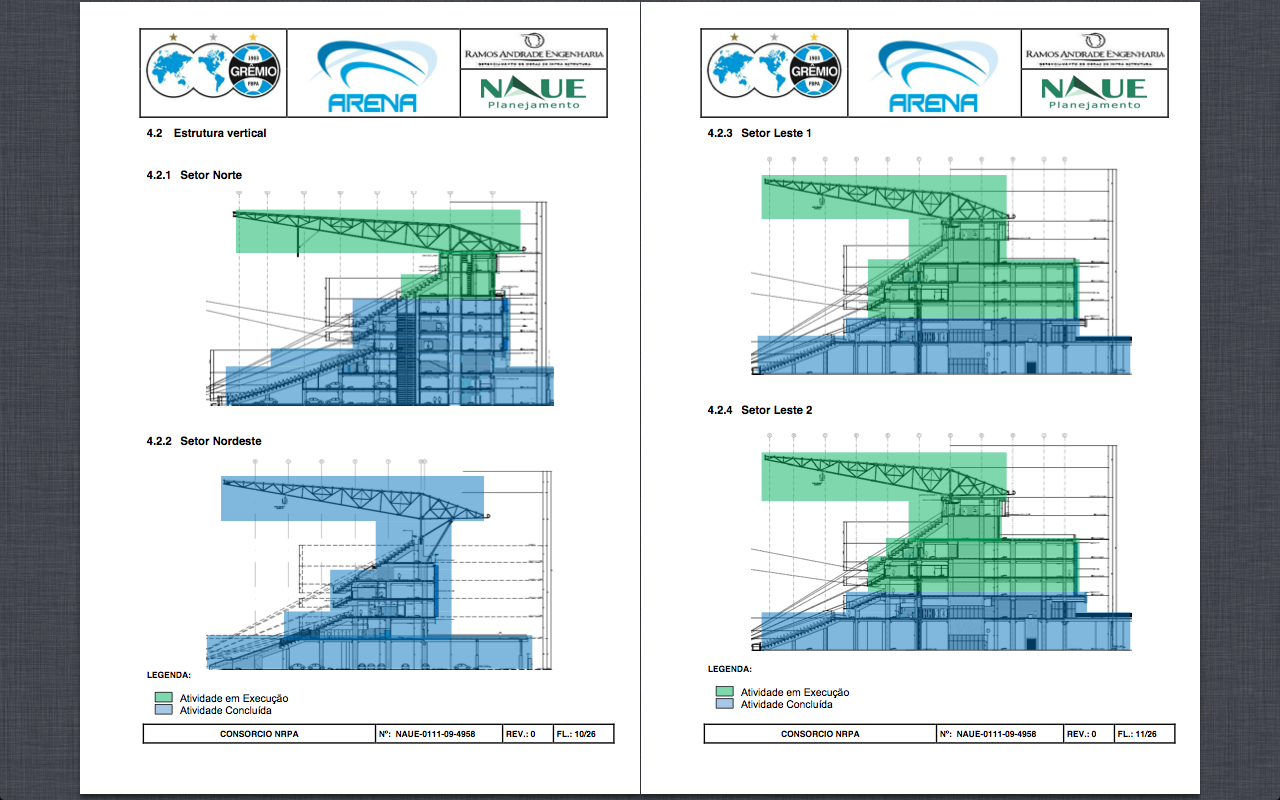

Imagens das obras:
