Obras Da Arena - Abril/2012
Recebi o relatório sobre as obras da Arena no mês de abril.
Março havia fechado com um total de 2.904 operários trabalhando em 3 turnos. Em abril este número chegou a 2.894.
Outros dados sobre o andamento da obra:
* Fundações e caixa de elevadores:
- 100% das estacas já foram colocadas, totalizando 2.554 unidades
- 100% das bases/blocos já colocados, totalizando 701 unidades
- 74% das caixas de elevadores construídas, totalizando 14,8 unidades (em março eram 64%, totalizando 13,4 unidades)
* Montagem:
- 84,3% dos pilares instalados, totalizando 1.932 unidades (em março eram 79,5%, totalizando 1.821 unidades)
- 87,25% das vigas instaladas, totalizando 1.308 unidades (em março eram 81,65%, totalizando 1.224 unidades)
- 80,95% das lajes colocadas, totalizando 9.592 unidades (em março eram 70,2%, totalizando 8.313 unidades)
- 67% de viga jacaré instaladas, totalizando 541 unidades (em março eram 57,6%, totalizando 465 unidades)

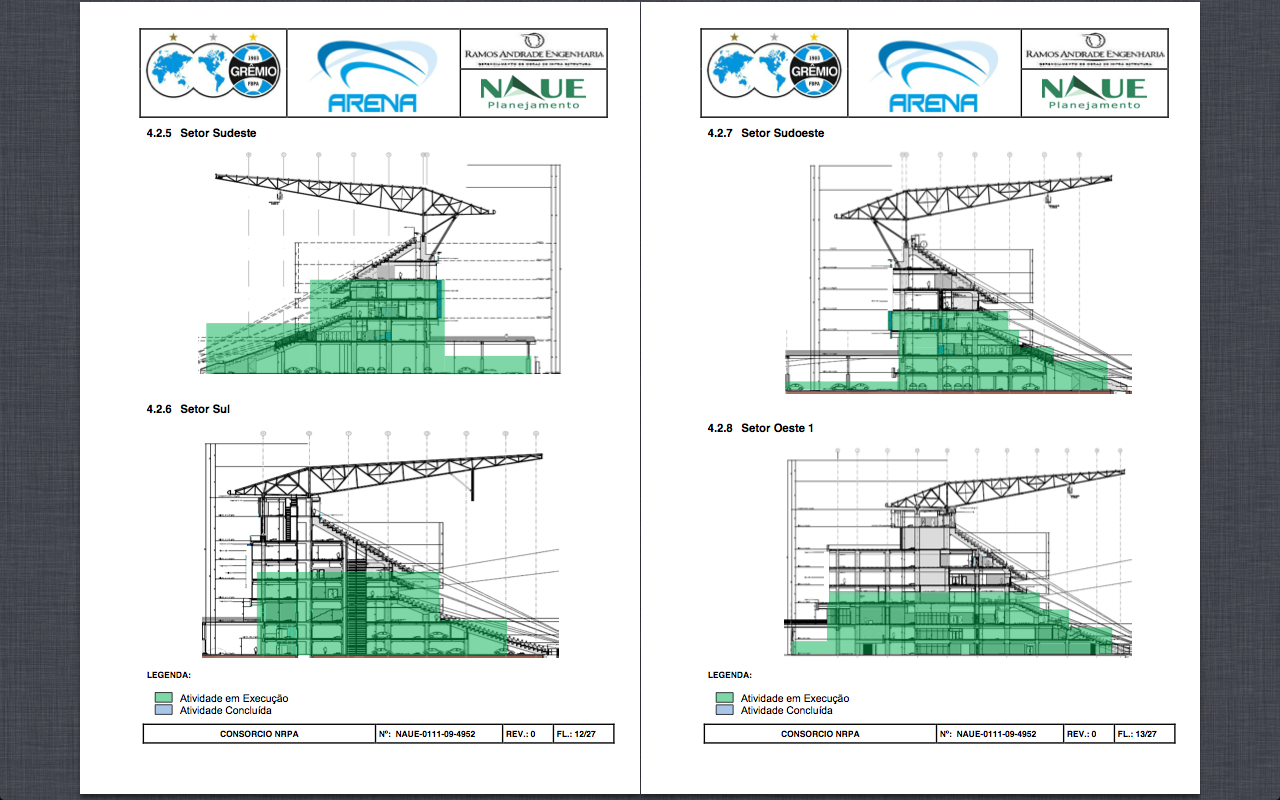

- 38,45% das arquibancadas concluídas, totalizando 922 unidades (em março eram 25,85%, totalizando 620 unidades)
*Instalações, Revestimentos, Acabamentos e Campo de Futebol
- Instalações Elétricas: 51,5% (47,05% em março)
- Instalações Eletroeletrônicas: 35,45% (30,7% em março)
- Instalações Hidrosanitárias: 64,4% (60,45% em março)
- Incêndio: 78% (77,15% em março)
- Ventilação e Climatização: 81,44% (80,96% em março)
- Supervisão e Automação 34,75% (34,05% em março)
- Impermeabilizações: 15% (10% em março)
- Esquadrias Internas e Pinturas: 2,5%*
- Revestimentos, paredes e tetos: 20,8% (11,4% em março)
- Esquadrias de Fachada – Brise de Vidro: 31,6% (30,2% em março)
- Construção do campo de Futebol: 10%*
- Cadeiras e Guarda Corpos: 30,7% (13,52% em março)
- Limpeza final e retoques finais: 0%*
* não houve alteração em relação ao mês anterior
